新达东纺织(容橘)项目工程进度快报(2020年2月16日)

新达东纺织(容橘)项目进入收尾与完善阶段,各施工区域围绕功能完善与品质提升全面展开,现场管理精细有序,工程整体形象持续优化。

一、织造车间

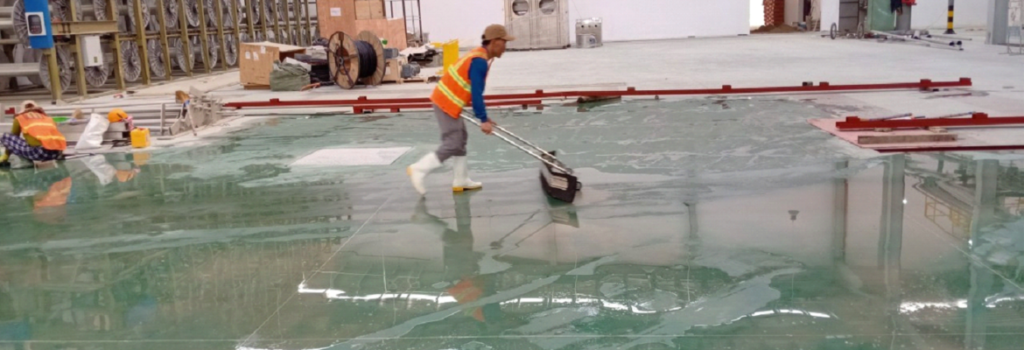

重点推进防水与设备基础完善:空调机房4号区域防水施工顺利实施;风管沟防水清理同步开展;设备基础打磨及墙面瓷砖修整持续优化;22-23轴区域地面清洁完成;G-H轴墙脚防水处理及清理同步推进;室内伸缩缝安装完成;A-B轴防水闭水试验顺利开展。

二、原料准备车间
地面及屋面精细化施工持续推进:地坪清洁及伸缩缝密封(Sikaflex)施工完成;L-M、A-B轴区域屋面及沟底防水与找坡施工同步进行;A-B、20-25轴墙面批灰与涂装推进;卫生间地砖勾缝及清洁完成;屋面防水施工稳步实施;入口大堂花岗岩铺贴提升整体形象;室外人行道回填同步推进。

三、室外基础设施
道路及配套工程持续完善:路缘石模板安装及混凝土浇筑有序推进;锅炉房前场地模板施工展开;装卸平台结构拆模、修整及打磨同步实施;集装箱堆场碾压完成,场地条件显著改善。

四、仓库
一层地坪清理及伸缩缝密封完成;成品仓库进入涂装阶段;室外人行道回填同步推进。

五、锅炉房
附属结构持续完善:炉渣仓及煤仓砌筑与抹灰施工推进;锅炉房后侧排水沟模板安装同步开展。

六、污水处理区
现场清理与场地整理工作全面展开:材料与建筑垃圾清运完成;污泥沉淀池周边回填及场地平整持续推进。

七、宿舍区
室外工程及外立面优化同步进行:A轴人行道地基整平压实;外立面修补及涂装完善整体效果。

八、机电工程(ME)及消防工程(PCCC)
机电系统安装与调试同步推进:弱电电缆敷设及室外监控系统安装完成;原料车间蒸汽管道保温、不锈钢包覆及膨胀节安装持续进行;成品仓照明电缆敷设完成;路灯基础调整优化;消防系统完成室外管网试压及阀门校正。

项目团队坚持高标准、严要求,全面推进收尾与优化工作,确保工程质量与使用功能双达标。新达东纺织(容橘)项目正稳步迈向全面交付阶段。

(附:施工现场图片)

Cập Nhật Tiến Độ Công Trình Xindadong Textiles – Dung Quất Ngày 16/02/2020
Cập Nhật Tiến Độ Công Trình Xindadong Textiles – Dung Quất Ngày 16/02/2020
Cập Nhật Tiến Độ Công Trình Xindadong Textiles – Dung Quất Ngày 16/02/2020
Cập Nhật Tiến Độ Công Trình Xindadong Textiles – Dung Quất Ngày 16/02/2020
